青山不负愚公志,一渠活水照丹心——记惠南庄泵站2020至2021年冬季维护工作
经过三个月的紧张维护,信息科技公司北京事业部于2021年2月底顺利完成惠南庄泵站2020至2021年度冬季维护工作。
兵马未动,粮草先行
本次维护计划工期84天,共分12个大项、21个小项工作,主要工作内容为主电机及主水泵轴承维护、变频器原厂维护、冷水机组及冷却塔定期维护、电气预防性试验、流量计主机更换、110千伏GIS室气体检测报警装置改造、计算机监控系统程序优化升级等21项工作内容。
为了保证此次维护工作有计划地开展与实施,北京事业部2020年底完成了维护项目方案的拟定、审核和申报,并召开了冬季维护工作技术交底会。会议期间,各专业负责人结合中线工程冬季运行及维护工作任务特点,专题研讨了各个维护项目和流程,从安全、自动化、机械、电气、运行工作等方面进行技术交底,分析讲解了本次维护各专业重点、难点、关键点,并对设备设施存在的难点问题提出解决思路,全面细致地检查此类项目,保障设备运行期间的安全稳定。同时,北京事业部制定出各项目的详细施工进度计划表,确定了实施负责人,保证了全立体、多方位地有专人负责、监督各个维护项目,为后期的工作打下了坚实的基础。
技术交底现场
功成不必在我,功成必定有我
维护期间,事业部的同志每天八时定期召开晨会,各项目负责人集中研讨当天的施工内容并及时制定出新的施工方案,针对项目实施过程中遇到的困难,探讨解决办法,以保证施工的总体进度。晨会后,各项目负责人抓紧落实施工质量,按照维护要求,穿梭于各个施工点,全程跟踪施工安全、质量、工期进度,确保工作达质达标。

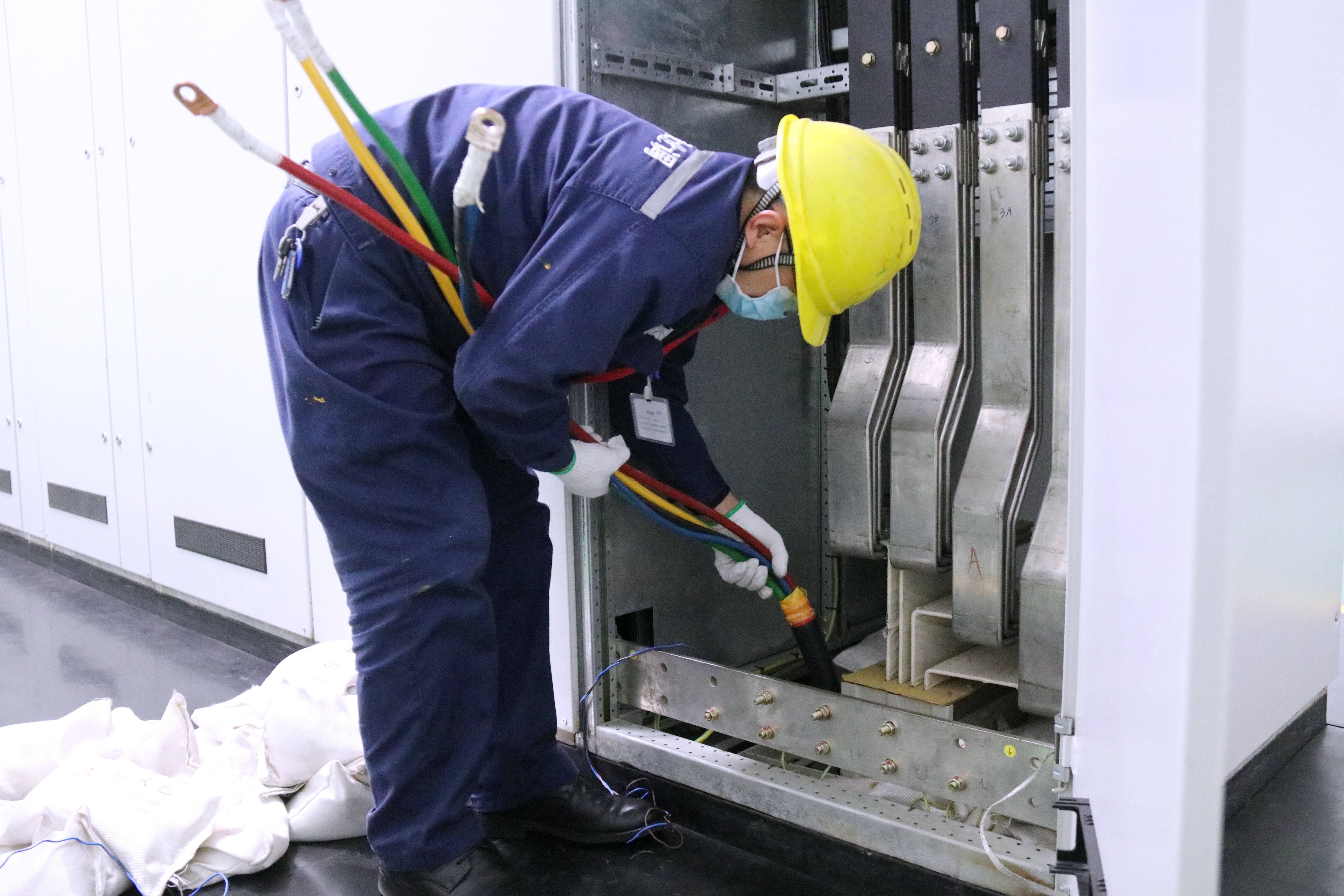

400伏电缆整理
更值得一提的是,自动化负责人利用机组维护期间对计算机监控系统程序进行优化,针对技术监督、重点缺陷提前分析,制定试验方案,在确保维护工作高效的同时,优化了上位机的监控能力,增强上位机对突发事件应对能力,提升设备可靠性,提供了更多有效数据。

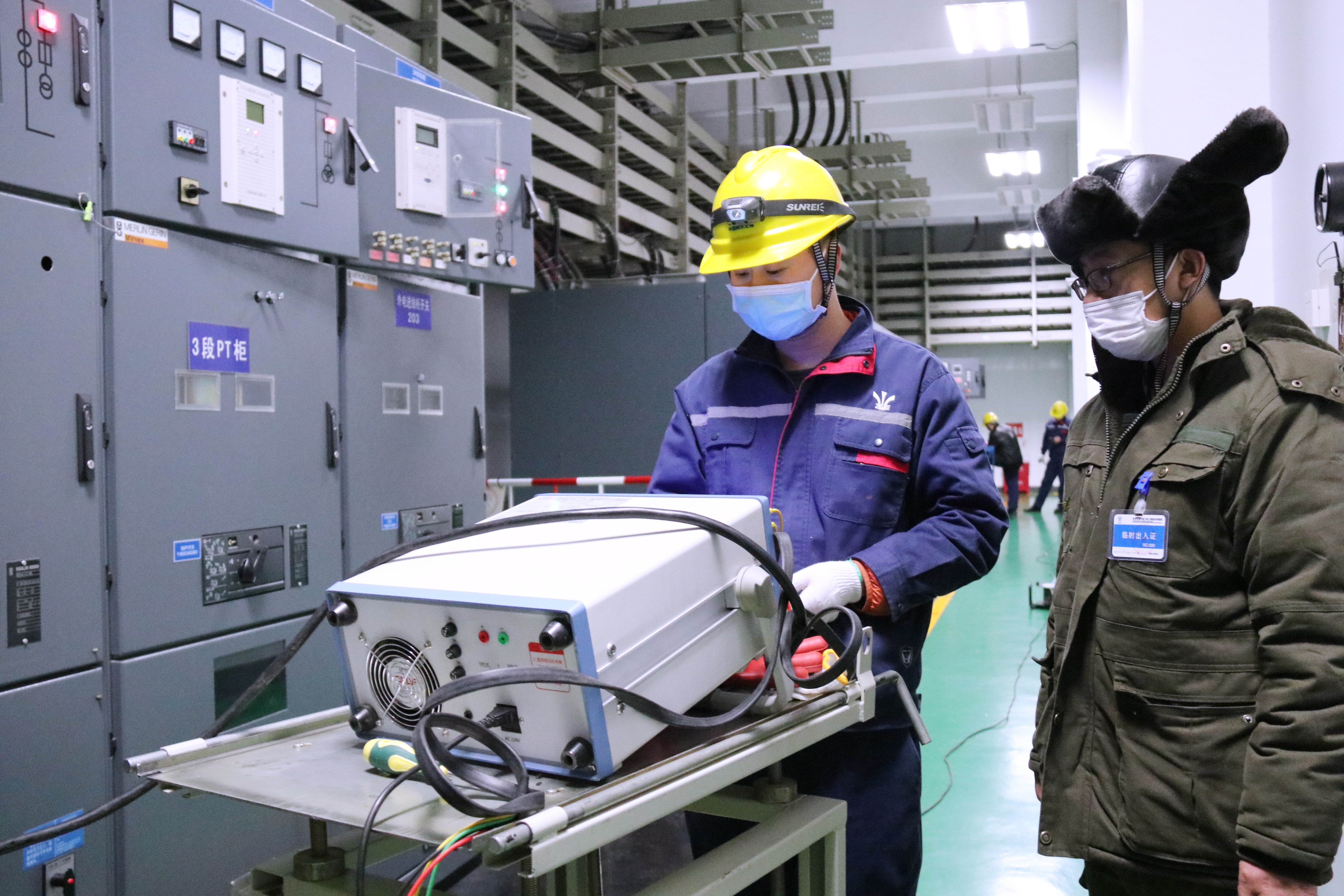

10千伏电气预防性试验
冰期之下多磨练,疫情更显实力强
面对再次突如其来的新冠肺炎疫情和寒冷冬季,事业部认真贯彻中线建管局、信息科技公司总体要求和决策部署,在疫情防控严峻形势、冰期输水困难、机组维护任务重等情况下,充分发挥了钉钉子精神,不畏艰难险阻,在严格落实疫情防控措的同时,安全有序地开展了主机组的维护和冰期输水的工作。
变频器维护
机组维护后期阶段,物资采购和施工进展难以得到保障,各维护负责人充分发挥示范引领作用,主动承担各专业主线任务。变频器技术供水系统电缆整理、流量计的更换、测量元件仪器仪表的检定、电气设备和电缆等预防性试验等诸多工作正处于艰难阶段,在北京事业部从各种方案的制定到维护工作完成仅用了20余天的时间,各项指标质量全优,施工安全可控。
圆满完成泵站检修任务
冬季维护是北京事业部每年的重要工作。在泵站维护期,每一个忙碌的身影都记录着一段动人的故事,也描绘了一幅生动的人物素描。他们平凡但难能可贵,他们朴实无华却又令人敬佩,真实地反映了信息科技人甘于奉献和勇于拼搏的精神。
