争分夺秒 合力攻坚 坚决守牢生命线——天津干线大清河倒虹吸汛前应急加固项目提前20天完工

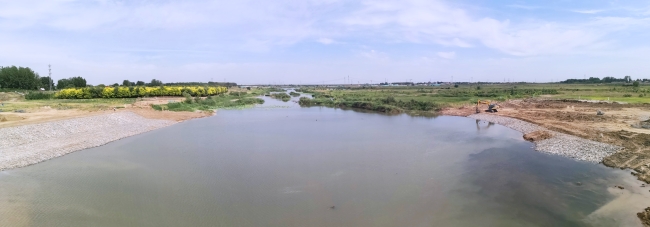

加固后的大清河倒虹吸
6月10日,随着最后一段施工围堰拆除,大清河河道恢复正常通水,标志着天津干线大清河倒虹吸汛前应急加固项目顺利完工,比计划工期提前20天完成施工任务,彻底消除了该段工程度汛风险隐患,这也是天津分局学党史、办实事、坚决守好“生命线”,全力保安全的务实举措。
未雨绸缪 统筹推进 聚焦一线严阵以待
南水北调中线工程供水范围已覆盖天津市14个行政区1200多万市民,也为千年大计雄安新区建设提供了强有力的水资源保障,已经成为名副其实的“生命线”,确保安全成为一切工作的重中之重。分局在组织2021年工程防汛风险项目进行拉网式排查时,发现天津干线大清河倒虹吸工程存在顶部覆盖冲刷流失风险隐患。大清河倒虹吸位于雄安新区容城县和雄县交接处的河道上,是重要穿河建筑物,而大清河作为海河流域重要的行洪通道和白洋淀生态补水的重要通道,由于常年过流冲刷导致主河床段倒虹吸顶部局部覆土不足,一旦发生较大洪水,可能会导致箱涵局部外露,影响安全度汛,存在风险隐患。
隐患就是预警,风险就是命令,天津分局迅速行动,立即组织设计单位进行安全评估,并及时上报安全评估报告,中线建管局也将大清河倒虹吸工程列为2级风险项目。4月初,大清河倒虹吸已悄悄成为各方关注的焦点,此时安全已成为压倒一切的政治任务。2021年是我国进入新发展阶段开启建设社会主义现代化国家新征程的关键之年,也是中国共产党成立100周年,是极不平凡的一年,确保运行安全是南水北调中线工程是第一要务。中线建管局党组高度重视,要求进一步提高政治站位,认清形势,抗牢责任,统筹谋划,坚决守护好这条输水生命线。
天津分局紧锣密鼓开展前期准备工作,一方面加紧组织设计单位开展现场踏勘、设计加固方案,一方面抓紧组织业务处室、现地管理处对项目立项、资金来源、施工目标、管理主体等关键问题列计划、拉清单,并于4月25日召开专题会议,一揽子审查大清河倒虹吸汛前应急加固方案和项目实施工作安排,逐项集中解决项目实施前存在的困难和问题。确定了关于该项目的一切事宜优先处理的原则,因为汛期即将到来,面对复杂的外部环境、审批流程,以及两期围堰导流和近四千立方米格宾石笼的繁重施工任务,必须分秒必争,尽早启动。
多方联动 密切协作 力促工程加速推进
起跑即冲刺,开战即决战。4月28日,中线建管局批准大清河倒虹吸汛前应急加固项目实施,要求6月30日前必须完工,工期仅62天。中线建管局局领导亲自带队赴河北省水利厅就本项目开展协调对接,为加快推进项目实施提供了有利的外部环境。项目实施过程中,局领导到施工现场督导检查,听取项目专题汇报,要求深入贯彻落实习近平总书记关于推进南水北调后续工程高质量发展的重要指示,从守护生命线的政治高度,切实维护南水北调工程安全、供水安全、水质安全。要求紧盯工期目标,统筹施工资源,加强施工组织,加快施工进度,确保按期完工,坚决守住安全底线。河北省水利厅、雄安新区等有关单位在项目实施过程中多次到现场检查指导。
接到施工任务后,天津分局一方面组织施工单位火速进场,开展施工准备工作,一方面抓紧与雄安新区公共服务局对接方案审批工作。大事面前看担当,雄安新区公共服务局接到审批事项后,一路开绿灯,牺牲五一假期休息时间,仅用两天就组织了专家通过视频方式对加固方案进行了审查,快速审批了该项目。
该项目位于三地交界处,左岸属雄县,右岸属容城,左岸进场路属白沟新城,两岸河滩地均有雄安新区规划,涉及多个单位和利益主体。此外,国防光缆于倒虹吸上游20米处并行,所涉及的地域、单位等外部因素众多。项目启动后,容雄管理处成立专班,由负责人带队,协调所涉及的国防光缆管理单位、雄安新区、容城县和雄县各部门、乡镇、雄安集团等各方,争取项目顺利实施。尤其是在国防光缆上方施工前,积极与其管理单位对接,根据国防光缆保护政策及相关要求,及时调整设计方案和施工方案,争取到国防光缆管理单位的支持。多方联动,协同应对,妥善解决了难点赌点,有力地保障了项目地快速推进。这时距离中线建管局要求的时间仅剩60天。
科学组织 合力攻坚 戮战960小时圆满收官
昼夜奋战 合力攻坚
为了按时完成汛前应急加固任务,天津分局成立应急指挥部,主要负责人担任指挥长,定期组织召开协调会,长期坚守现场指挥调度,分局班子成员分工负责组织各专业小组及时解决各方难题。容雄管理处成立工作专班,安排专班值班表,处长、副处长带班,所有男职工参加项目管理,施行24小时现场值班,及时快速解决现场问题。在项目实施的40天里,每天晚上10点,由带班负责人主持召开现场协调会,紧盯现场资源投入、每日进度、安全生产、施工质量等应影响工程进展的关键因素,确保当日问题不过夜,全力推进项目实施。
施工现场值班板房内放置着两张长条桌,四周墙上张贴着各方的值班表、进度计划横道图、现场进度动态图,这就组成了现场会议室。白天,会议室内基本处于无人状态,所有人都在现场发现问题、解决问题;而夜间,这里灯火通明,现场会议室作为应急项目的“大脑”,研讨方案、制定计划,40个夜晚、40次例会从未间断,一条条措施、要求、指令从这里迅捷发出,在施工现场快速落实。就在施工现场和这一间简简单单的会议室内,容雄管理处的白色安全帽保证24小时在岗,在一系列急难险重任务面前永不退缩,迎难而上,以初心践行使命,出色完成各项任务,展现着“水利先锋党支部”的模范和担当。

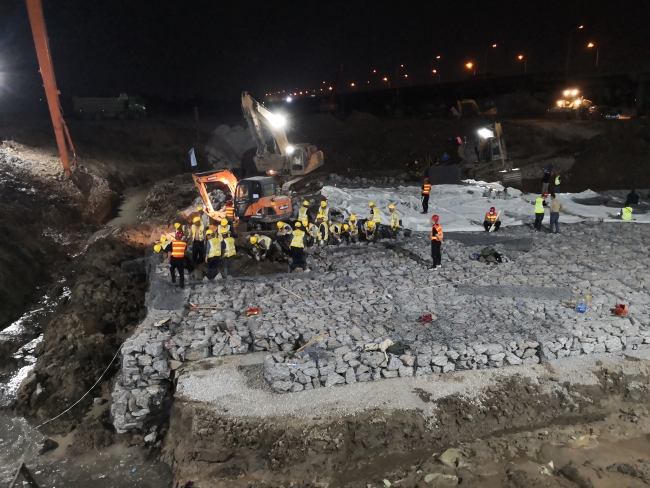

疾风知劲草,烈火炼真金。40天来,施工机械的轰鸣声与施工人员在各作业面发出的叮当声,汇成了一曲建设交响乐。40天来,建设项目累计投入近百人,大型机械设备20余台套,土方开挖20000多立方米,格宾石笼护底近4000立方米,垫层近1500立方米,顺利完成两期围堰导流、抽水、清淤、土方开挖、碎石垫层、格宾石笼护底、土方回填……这一组组数据,凝聚着建设者们坚强的意志和辛劳的汗水。数据的背后,是建设者们全身心的付出和日夜的坚守。
6月10日,项目顺利通过联合验收,至此,大清河倒虹吸汛前加固项目攻坚战取得全面胜利。为了这一天,中线建管局领导广泛关注、高位推动,各部门、单位通力配合、合力攻坚,河北省水利厅、雄安新区公共服务局等相关单位协调联动、全力支持,近百名建设者昼夜超负荷加班加点,奋力拼搏,忘我奉献,在这场攻坚战中接力跑出了“南水北调速度”,体现了政治担当,坚决守牢了供水“生命线”。
