为确保防洪加固项目在汛期前完成主体工程建设的节点目标,保定管理处克服工期紧、任务重、疫情管控等诸多不利因素,全力推进漕河渡槽槽墩基础防护处理项目实施。

工期是压力、进度是动力,保工期就是保安全度汛,现阶段主要施工内容为钢筋制安和结构混凝土浇筑,为保证施工质量和进度,建管部及现场管理工作小组7人,白班、夜班24小时排班现场全程旁站监督混凝土浇筑。

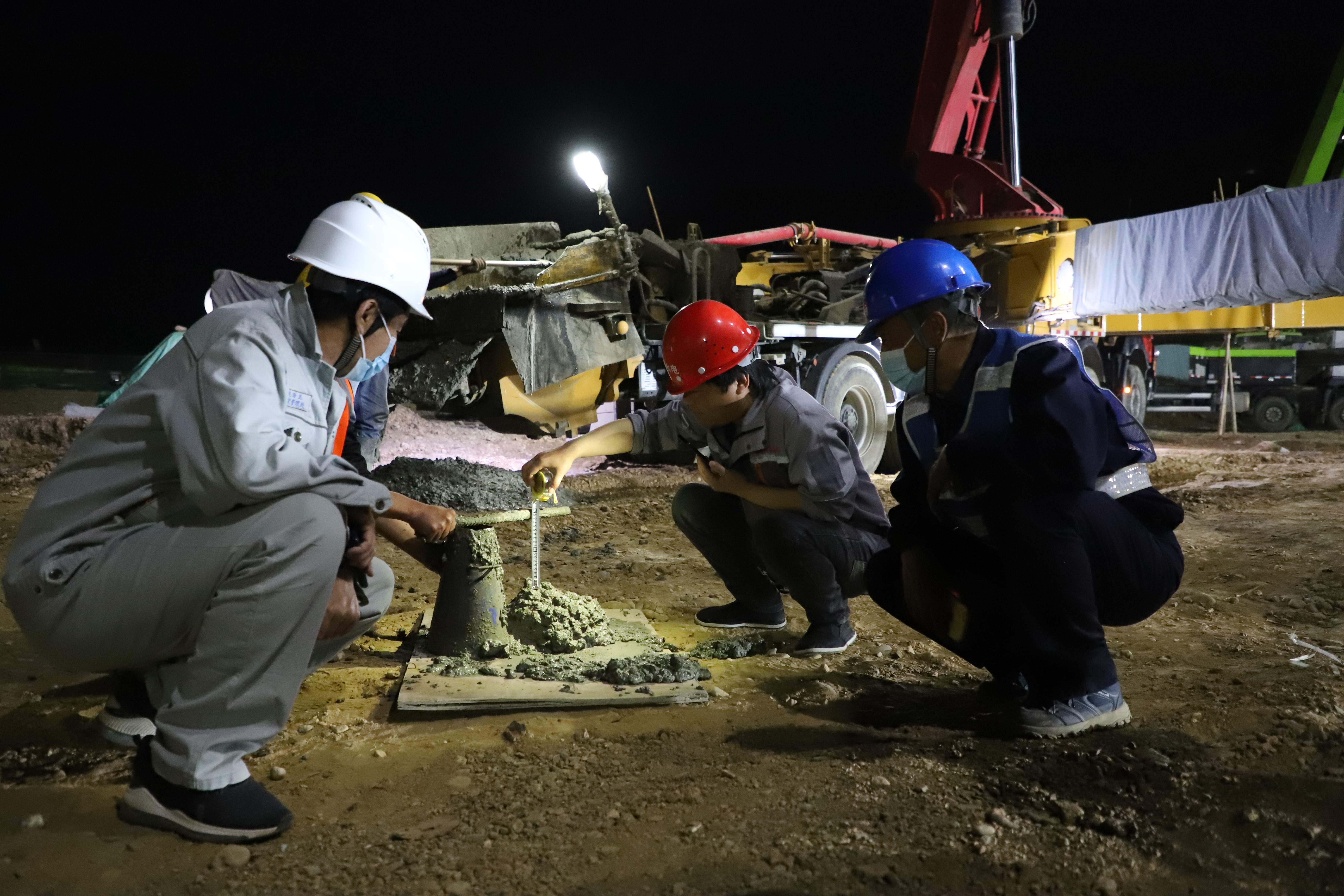

3.进场混凝土塌落度现场测量

进场混凝土塌落度现场测量

为保证防洪加固项目全力推进,管理处在项目管理中狠抓“五严”:一是严把工程安全关,牢固树立安全第一的工作原则,抓实抓细各项安全技术措施,严防意外;二是严把工程质量关,严格遵守工程建设和技术规范相关要求,做好事前、事中、事后监督工作,高质高效完成工程建设任务;三是严把工程进度关,在抓好安全和质量的基础上,统筹做好进度规划,协调解决建设中遇到的各种问题,严格节点目标考核,科学合理组织施工,确保按期完成工程节点目标;四是统筹推进疫情防控关,工程建设和疫情防控工作“两手抓、两手硬”,严防死守,积极响应属地和集团公司防疫政策,压紧压实疫情防控主体责任,从严从实从快落实各项防疫措施;五是落实廉政风险防控关,筑牢廉洁自律底线,按规程办事,既要讲原则、守程序,还要敢于担责履职,加快推进防洪加固项目建设进度。

截至4月27日,防洪加固项目累计完成结构混凝土浇筑11704立方米,完成合同工程量的55.65%,钢筋制安901.54吨,完成合同工程量的83.55%。
