开动脑筋想办法 创新方式破难题——记长葛管理处水毁修复土钉锚创新项目

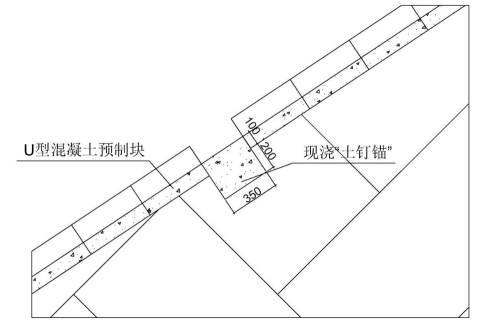

现浇“土钉锚”剖面细部图
2021年汛期,长葛管理处辖区遭受连续强降雨,降雨量突破通水以来的历史极值。为有效解决因长时间降雨导致雨水下渗造成的边坡失稳滑塌问题,在后续水毁修复工作中,坡面防护主骨架采用U型混凝土预制块组成菱形排水框格,框格中部铺设空心六棱块,增强边坡排水能力。由于菱形排水框格为U型预制构件拼装而成(单块重达约75千克),块与块间未实现有效连接。为此,长葛管理处针对如何保证菱形排水框格的稳定性和整体性进行了深入分析与探讨。

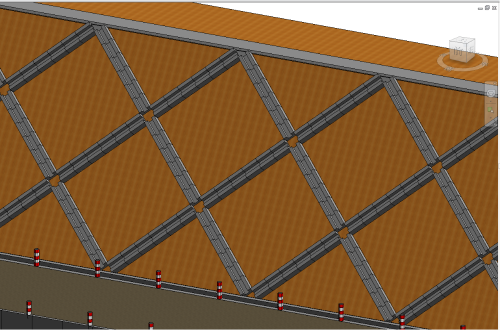

利用BIM技术建立三维模型进行工序推演
立足“双精维护”工作目标,长葛管理处结合坡面施工现场,采用BIM精细化建模技术进行施工工序推演,发现对斜向排水沟拼装交汇节点采取嵌入锚固措施,可提升菱形排水框格稳定性和整体性。以长葛管理处榆林东北桥左岸下游防护边坡为例,该部位坡长约10米,在极端情况下,其端部需要承载70余块U型预制块产生的向下滑移力;如果采取嵌入锚固措施,每个节点仅需承载12块U型预制块产生的向下滑移力,可有效将坡面上的荷载进行分解,增强菱形排水框格稳定性和整体性。
初具方案后,如何实施也至关重要。水毁修复项目工作组结合现场实际情况,多次商讨后续施工方案,尤其对于“土钉锚”施工方式,提出了预制和现浇两种方式。由于预制“土钉锚”能批量预制、节省工期,但存在无现成模具、适应性差,人工搬运困难的劣势;现浇“土钉锚”适应性强、与周围土体结合紧密,具有良好的支撑作用。经对比分析后,选择了现浇“土钉锚”的施工方式。

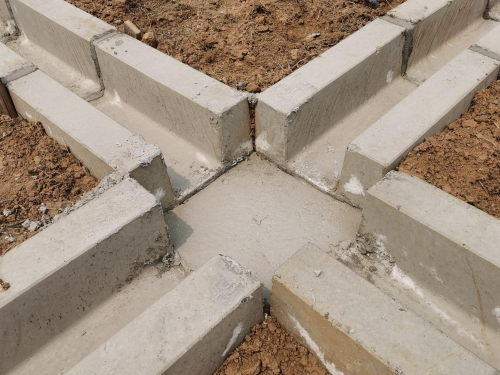

榆林东北桥左岸下游防护边坡

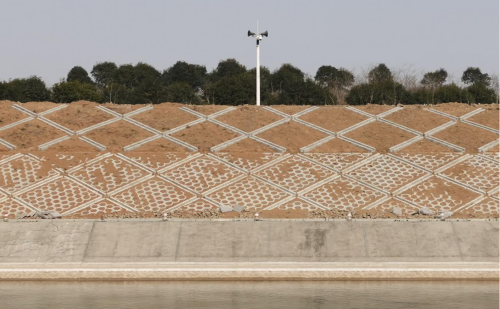

浇筑后局部应用效果
小创新驱动运管工作增实效。长葛管理处将坚持以问题为导向,开动脑筋想办法,用创新破解难题,努力把“论文”写在工程现场,不断提升运行管理水平,确保一渠清水永续北上。
作者:卢桂海 李翔/文 黄轲 王睿恒/图
