信息科技公司郑州事业部对双洎河中心开关站高压开关柜老化备件进行更换

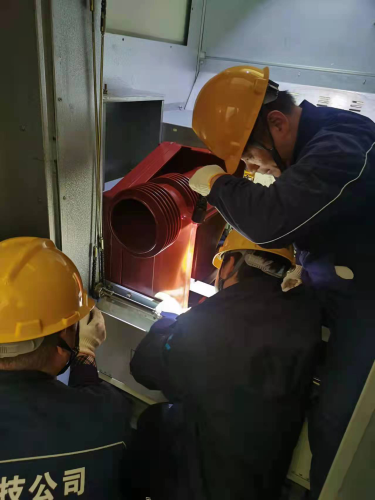

电力专业运维人员正在更换高压开关柜老化备件
为确保冬奥会和冬残奥会及2022年大流量输水的顺利进行,保证南水北调供电安全的可靠性,2月21日,信息科技公司郑州事业部电力专业运维人员主动作为,对双洎河中心开关站高压室内的备绝缘件进行隐患排查及更换,提前避免因绝缘件潮湿老化可能导致的设备放电现象,保障高压开关柜的正常使用。
郑州事业部组织电力运维班组6人,中心站值班人员3人进行此次更换备件任务,并与新郑管理处、平顶山事业部等多个部门提前沟通、紧密联系、相互配合完成此次任务。这次工程要求高、任务重、施工强度大,且需在高压室里长时间作业,因此对于电力运维人员而言,是一项艰苦的挑战。工作人员首先向新郑管理处申请停电,采取拆一面柜子,恢复一面柜子的方式,对六面高压开关柜涉及隐患的触头盒、穿柜套管、支柱绝缘子、母排热缩管和相间绝缘隔板进行全部拆除更换。
为保证人身安全和其他设备的正常运行,在作业前,郑州事业部周密组织工作人员提前进行现场排查,编制施工安全组织、技术措施,并在过渡工作开始前组织相关技术人员及管理人员进行技术交底,明确每日工作任务。作业中,他们合理地安排停送电时间以及拆除更换备件的工作量,克服重重困难,经过一个星期的努力,老化备件全部更换完毕,真正做到高效施工、精确施工、文明施工。
作者:毛媛媛/文 杨志刚/图
编辑:李东君
