信息科技公司新乡事业部高效完成张北河暗渠电力变压器安装工作
为保障张北河暗渠供电安全,按照工作计划,信息科技公司新乡事业部于2021年4月1日进行张北河暗渠干式电力变压器更换安装工作,全程用时6个小时,高效顺利完成。
提前谋划,制定方案
在张北河暗渠新变压器3月30日运达现场后,根据天气情况和工作安排,新乡事业部定于2021年4月1日开展变压器更换工作。本次变压器更换工作是新乡事业部第一次自行组织、自行实施的项目,为保障现场更换工作高效、安全、顺利开展,新乡事业部抽调专业人员进行了专项小组研讨,详细讨论了变压器更换过程中的细节要点和安全控制措施重点。根据现场实际情况,新乡事业部编制了详细的变压器更换安装方案,并报送安阳管理处审批通过。
实地查勘,周密安排

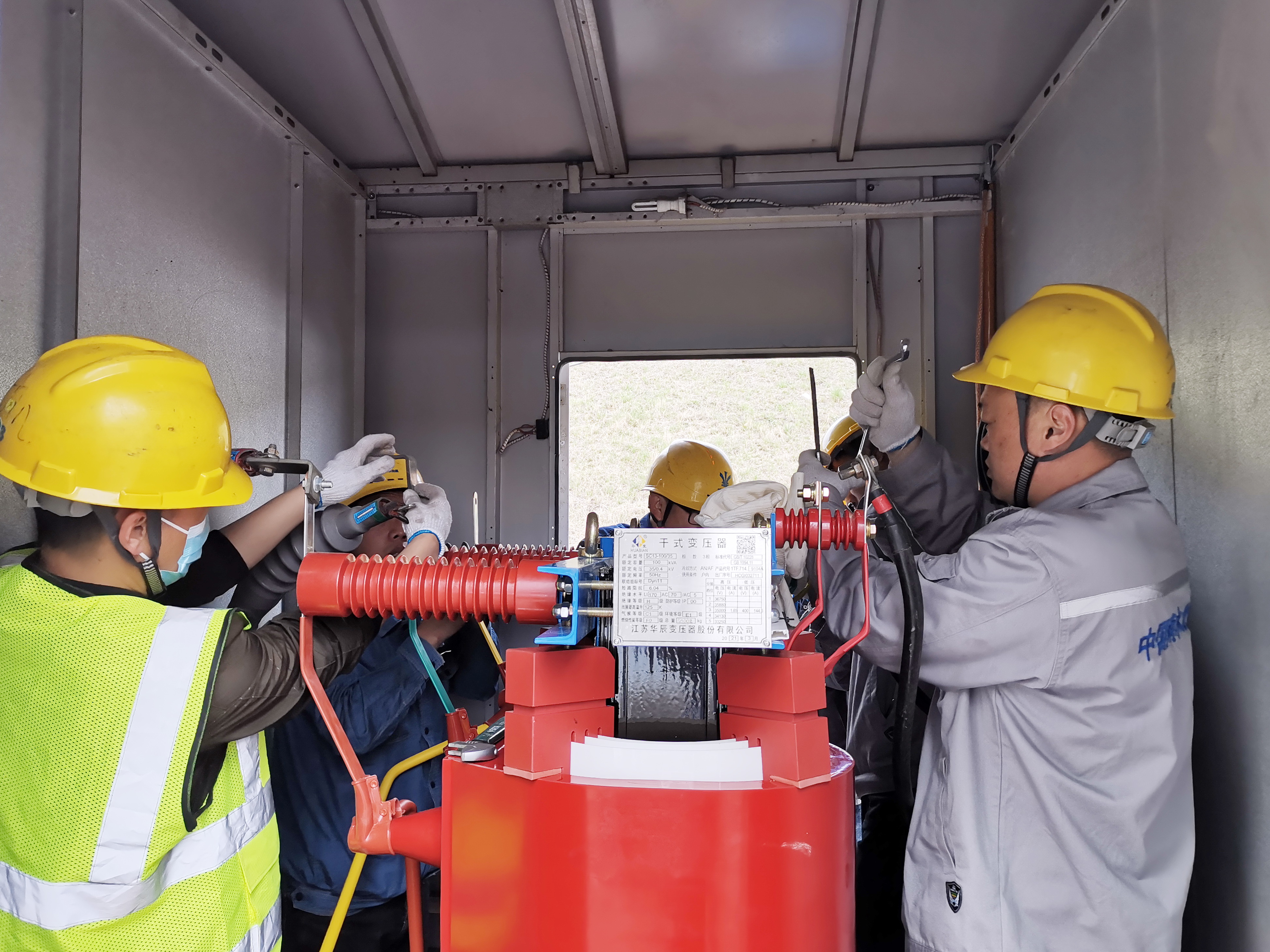

电力运维人员现场安装
为确保现场各环节衔接紧密、高效可控,事业部电力专业人员提前进行多次实地勘查,根据安装方案的安装步骤,逐个确定每一步的实施重点和安全风险点。从起重设备选型到确认进出现场路径;从变压器箱体顶盖的安装拆卸方式到顶盖的吊装放置位置;从老变压器的吊点到新变压器固定安装方式等,根据现场情况逐一排查落实。事业部电力专业负责人逐步确认此项工作的各部分内容,并明确安排好负责实施作业的班组各运维人员,准备好此次工作所需要的各种工器具、吊装用具、零星配件,保障此次工作顺利完成。
流程完备,保障安全

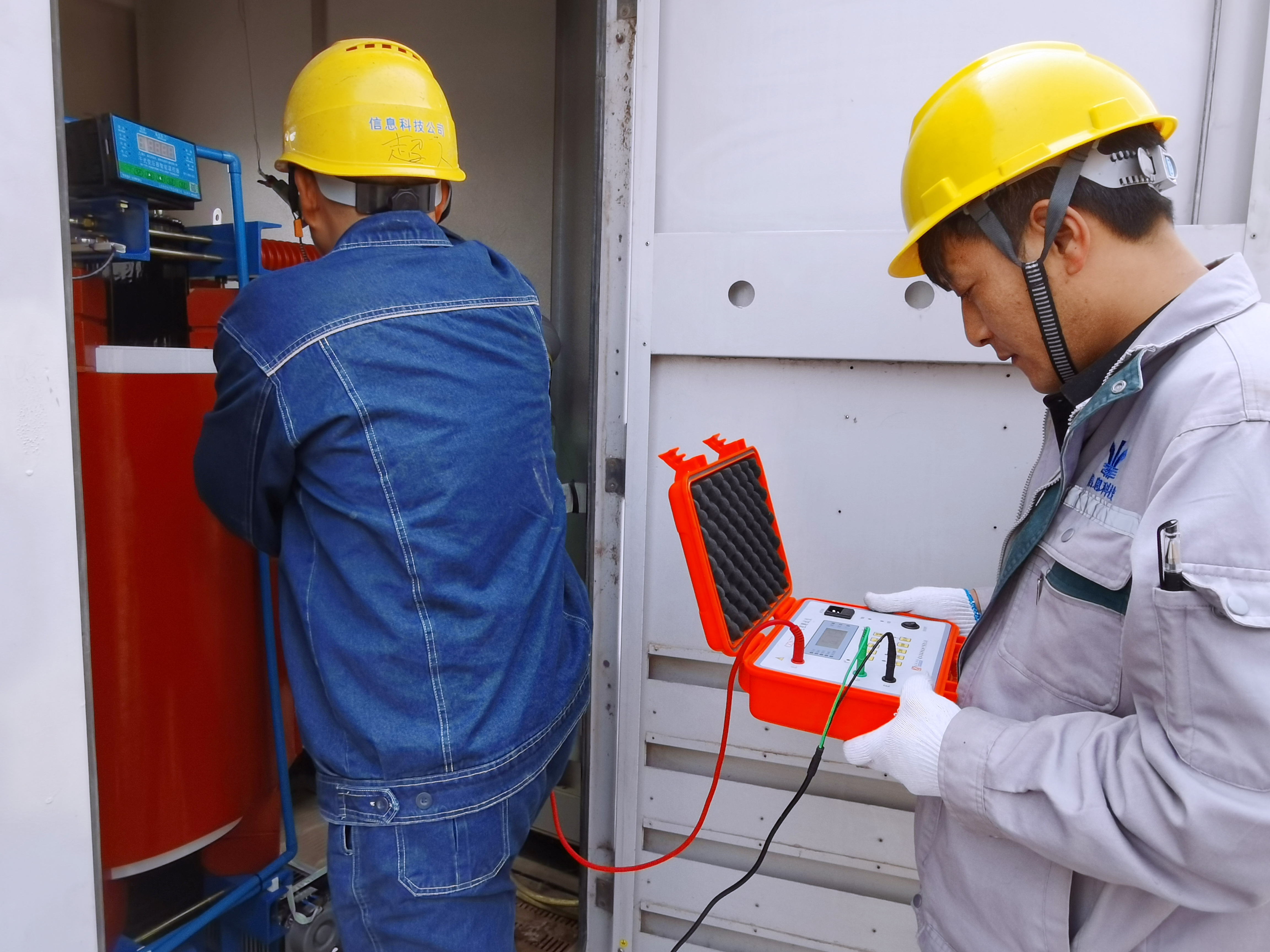

现场对变压器进行检测试验
安装方案经现地管理处审批通过后,工作负责人马上根据方案内容,联系安全专员按照作业内容办理电力第一种工作票、高处作业危险工作票,和起重吊装危险工作票。4月1日工作现场,作业实施前,现场负责人根据办理好的工作票,将此次活动涉及的安全注意事项向作业班组成员进行安全交底,做到现场分工明确、责任到人,井然有序地开展现场作业。现场安全员进行安全监护,负责人统一协调安排,吊装指挥员现场专职指挥,拆卸吊装顶盖、拆除旧变压器、检查新变压器、吊装新变压器到固定位置,安装新变压器,每一项现场工作都谨慎仔细,保证工作的各个环节在安全的前提下顺利完成。
检测试验,投入运行
在现场安装成功后,电力运维人员又开始紧锣密鼓地检测试验工作。首先,安装人员对所有的紧固件、连接件再次确认是否松动,并重新紧固一次;随后,对安全距离、一次二次接线进行再次确认,确保接线正确;最后,对新变压器进行摇测绝缘、测量直流电阻、耐压试验,检查试验数据是否合格。经检查,变压器各项参数合格,满足投运要求。现场经申请试送电后,对变压器进行空载全电压冲击合闸,变压器运行正常,投入使用。
张北河暗渠更换干式电力变压器工作,虽然是新乡事业部第一次自行组织实施,但是事业部有序组织,提前谋划,统一部署,周密安排,顺利高效地完成了各项工作,也为日后进一步做好现场运维工作积累了宝贵的经验。
