赶窗口 抢进度 跑出项目攻坚“加速度”——邓州管理处刁河渡槽出口渗水处理项目工作纪实

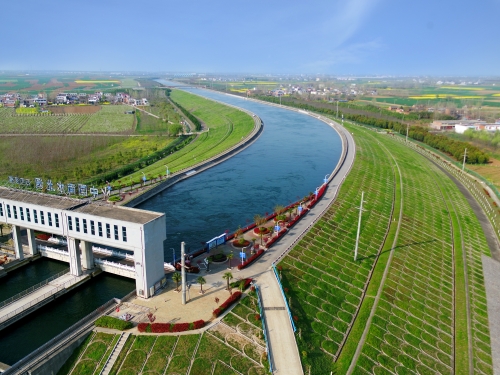

刁河渡槽出口
站在刁河渡槽出口,空气中满是春的气息,放眼望去,满眼的嫩草已经覆盖了地面,生机勃勃的春意让人心旷神怡,蓝天、绿水、嫩草绘出一幅美丽的画卷。
看着刁河渡槽出口水流的回旋,时间仿佛也倒流了,一下就回到了2021年10月4日的上午,在刁河渡槽出口,各种施工设备正有序进场,工人们正在组装调试钻进设备,一派繁忙的景象。随着总干渠入渠流量逐步调减,刁河渡槽出口渗水处理项目终于等来了检修“窗口期”,具备施工条件。随着第一台钻机的顺利开钻,一场激情昂扬的攻坚克难之战就此打响。
统筹安排,奋力冲刺“开门红”
“70天,左右岸裹头部位共152孔,近6000延米,我们自己可以算算,时间很紧张,一句话开工即决战,没商量,大家都不要说困难,就按定好的方案开干!”9月30号项目进场沟通会议开到晚上,管理处负责人一锤定音正式吹响抢工期的集结号。一呼百应,国庆节假期期间,4台钻机、15吨灌浆用水泥运至现场,20名钻机操作师傅已经集结,水电铺设到位,各种辅助设施也全部就位,项目现场“邓州管理处党员突击队”的红旗在阳光照射下显得格外鲜艳。
试验孔开钻是此次渗水项目处理的“敲门砖”,马虎不得,作为邓州管理处此次项目的现场负责人,青年员工张中印从设备进场到灌浆材料的配比,从钻具的选择到试验芯样的分析研究,总是亲力亲为,几乎所有时间都泡在施工现场,“功夫不负有心人”,试验孔各项检测结果完全符合设计指标要求。
试验孔的成功,证明技术方案成熟,接下来就可以开足马力全面施工了。4台钻机分左、右岸同时开钻,施工作业面全面铺开。“现场条件艰苦,工期又赶,知道大家心里压力大,只要肯干,办法总比困难多,没有什么是我们做不到的!”邓州管理处负责人时刻关注项目进度,只要有空闲时间就到现场查看施工情况。施工单位技术负责人程有锋连续十余天坚守现场,生病发烧也不下“火线”;工人每次往返现场与生活区需要30分钟,为了能省下这30分钟,项目经理直接安排后方送饭到现场。天气越来越冷,但参建各方的心却越来越热,越来越齐,大家不分你我,瞄着一个目标干劲越来越足。
“5+2”“白加黑”成为了工作常态,每天召开的现场碰头会成为了“倒计时提醒会”,“党员突击队”成为“指路灯”,所有项目参与人员,向着一个目标,披荆斩棘,奋勇攀登。
紧密配合,齐抓共进保进度
“老王,你那进线电缆架空高度不够啊,存在安全隐患,需要再架高些!”管理处电力专员朱超群吃过早饭刚到现场,就对着施工单位安全员说道,老王连忙答应,招呼电工拎起工具包就向隐患点走去。进场之初,现场就对施工可能产生污染水源的薄弱环节采取了各种措施,但一段时间后,现场发现钻机的润滑油偶尔会渗漏,虽然很少,也有封堵措施,但水质专员要求再增加一个导流槽,“虽然这样做他们施工有点麻烦,但是保护水质安全的举措再多也不为过。”水质专员在现场说道。
“没有安全,一切为零。”这是现场工作会安全科负责人王海龙说得次数最多的一句话。从项目进场之初,管理处始终把安全放在第一位。从人员入场安全教育培训,到每班作业人员安全交底,再到各项安全生产制度和安全措施规程的贯彻落实,安全风险隐患排查和整改,都要责任具体落实到现场每个作业班组、每名作业人员。整个施工期间,管理处安全科每天都有人要到现场检查落实,不放过任何一个安全隐患,切切实实为项目施工的大干快上创造了根本的安全环境保障。
刁河渡槽出口渗水采用帷幕灌浆方式进行处理,施工过程中建筑物对灌浆压力非常敏感,稍有不慎就有可能引起抬动,对灌浆范围的渠道及混凝土建筑物造成不同程度的危害和破坏。如何有针对性地控制好抬动、避免灌浆施工中造成建筑物破坏是项目实施成功与否的重要因素之一。管理处抓好前置管理,从方案审查、施工组织、灌浆工艺、压力控制和抬动观测等各个环节把好质量安全关,制定详细措施,实施环节施工、监理和管理处分工明确,责任到人,确保各项措施落实到位,定期研判分析,确保了工程安全。
经过65天艰苦连续奋战,12月10日,左右岸裹头部位152孔帷幕灌浆施工提前5天完成,为下一步闸室段施工奠定了坚实基础。
攻坚克难,窗口期内啃下“硬骨头”
“裹头段施工难不是真的难,闸室段难才是真的难!要等调度窗口期,时间还不好定,最主要是施工面太小了。”党员突击队队员、工程科负责人常兆广揉揉熬得通红的眼说道。渠首分局领导多次到施工现场鼓励大家:“大家咬咬牙,克服困难,啃下这个硬骨头,我们会是最终的胜利者!”
干劲够了,热情满了,下一步就是找方法、提效率。
在11月初,裹头部位帷幕灌浆施工整体稳步推进的同时,管理处就组织施工单位提前谋划闸室段帷幕灌浆,精心编制施工计划,提前将抽排水措施落实到位,预备足够的灌浆施工材料,同时协调施工单位现场再备2台钻机,只待渠道流量减小,满足单槽过水施工的“窗口期”。
12月24日,“窗口期”终于到来。由于各项调度申请等工作前提已协调办理完善,在管理处和信息科技公司南阳事业部专业人员的紧密配合下,右槽很快顺利退出调度运行具备排空条件。这时提前准备好的8台大流量水泵和10根虹吸管就派上用场,加足马力,正常需要3天的排水工作仅用1.5天就顺利排空,抢出来至少1天直线工期。
“张工,1号钻机的液压卡盘裂了,配件已发货,预计明天上午到货。”正在审核图纸的张中印突然接到项目经理的电话,“工期这么紧,钻机哪怕一天也绝对不能停。”他放下图纸,三步并一步奔向现场,现场了解了情况,当即决定把备用钻机的配件拆下进行更换,确保施工钻孔不停歇。
主动担当作为,加强沟通协调,形成攻坚合力。
从前期准备开始,到施工攻坚期,邓州管理处克服疫情影响,通过现场和视频等各种方式,及时组织设计单位和渠首分局相关处室讨论防渗方案,邀请专家咨询论证,不断优化灌浆方案。根据裹头段帷幕灌浆注水检查情况,为确保闸室段帷幕灌浆效果,对原设计方案进行优化并增加化学灌浆。
“窗口期”时间不变,工作量又成倍增加,怎么办?特别是马上就是春节,工人们已经在现场连轴工作了近一个月,“佳节倍思亲”的春节情绪涌上心头,个个归心似箭,现场施工又这么紧张,怎么办? “陈经理,刚接总调通知,计划2月底总干渠流量调增,刁河渡槽要恢复双槽过流,我们的完工时间还要提前。”常兆广的一通电话,让施工单位项目经理本就紧缩的眉头越发皱成了一团。关键时刻,渠首分局、邓州管理处和施工监理单位齐心迎难而上,“党员突击队”的冲锋号角声再次吹响,大家兵分多路,有的和项目经理一起做工人思想工作,动员大家克服苦难一鼓作气拿下右槽施工,利用倒槽间歇期由施工单位安排专车送大家回家和亲人团聚,左槽具备条件后回来接着“战斗”。有的冒着严寒组织调度协调倒槽闸门操作,和工人们一起挑灯夜战安装排水设备,为左槽迅速具备施工创造条件。
大年初一,施工现场钻机的隆隆声此起彼伏,奏响农历新年最美乐章。工人们熟练更换着钻杆,换好以后,随着钻盘又快速地旋转起来,一派热火朝天的景象。附近村庄不时传出阵阵鞭炮声,整个工地笼罩在欢乐祥和的节日氛围里。 “突击队”的成员们依旧坚守在现场,管理处后勤人员早早地就将象征团圆的饺子送到现场,让工人师傅们感受“家”的味道。渠首分局领导也带着春节慰问品早早地来到现场,勉励大家再接再厉。
攻坚是什么,在没经历过的时候,很多人都说不出来,但经历了惊心动魄35天,各个员工都有了自己的理解。工程科常兆广说:“攻坚就是提前谋划,底线思维,实干应万变。”安全科王海龙说:“攻坚就是不管工期有多紧,安全这一关也要把得严。”调度科赵岩旭说:“攻坚就是全力配合,方能保证供水安全。”综合科李攀说:“做好后勤保障,也是为项目攻坚提供加速度!”
2022年2月28日中午12时36分,随着刁河渡槽进口工作闸门缓缓升起,清澈的丹水冲过左槽,在两槽出口交汇处涌起朵朵浪花,欢快地朝下游跑去,标志着刁河渡槽正式恢复双槽运行状态,同时也预示着此次的“硬骨头”彻底拿下,大家同心协力,攻坚克难,让项目工期比预期提前15天完成,保障了大流量输水工作按期进行。
